Mẫu Nhật Ký Khảo Sát Địa Hình Mới Nhất 2026 – Hướng Dẫn Ghi Chép Và Sử Dụng

Nhật ký khảo sát địa hình là tài liệu ghi nhận quá trình thực hiện công tác đo đạc ngoài thực địa, bao gồm thời gian, địa điểm, nhân sự, thiết bị, điều kiện thời tiết, nội dung công việc và các vấn đề phát sinh.

Đối với các đơn vị tư vấn khảo sát, kỹ sư trắc địa và nhà thầu xây dựng, việc lập nhật ký đầy đủ giúp kiểm soát chất lượng số liệu, theo dõi tiến độ và cung cấp căn cứ phục vụ kiểm tra, nghiệm thu hồ sơ khảo sát.

Dưới đây là mẫu nhật ký khảo sát địa hình tham khảo năm 2026, có thể điều chỉnh để sử dụng cho công tác đo bằng máy toàn đạc điện tử, máy GNSS RTK, máy thủy bình và các thiết bị khảo sát khác.

1. Nhật ký khảo sát địa hình là gì?

Nhật ký khảo sát địa hình là hồ sơ ghi chép các hoạt động khảo sát được thực hiện trong từng ngày hoặc từng ca làm việc.

Nội dung nhật ký thường bao gồm:

  • Tên dự án, hạng mục và vị trí khảo sát.

  • Ngày, giờ và điều kiện thời tiết.

  • Nhân sự thực hiện và người phụ trách.

  • Thiết bị đo đạc, tình trạng kiểm tra thiết bị.

  • Phương pháp khảo sát, khối lượng công việc.

  • Kết quả kiểm tra, sự cố và biện pháp xử lý.

  • Xác nhận của các bên theo quy trình quản lý chất lượng áp dụng.

Nhật ký khảo sát địa hình không thay thế sổ đo, tệp dữ liệu gốc, biên bản kiểm tra thiết bị hoặc báo cáo kết quả khảo sát. Đây là tài liệu hỗ trợ truy xuất quá trình thực hiện và đối chiếu với những hồ sơ kỹ thuật khác.

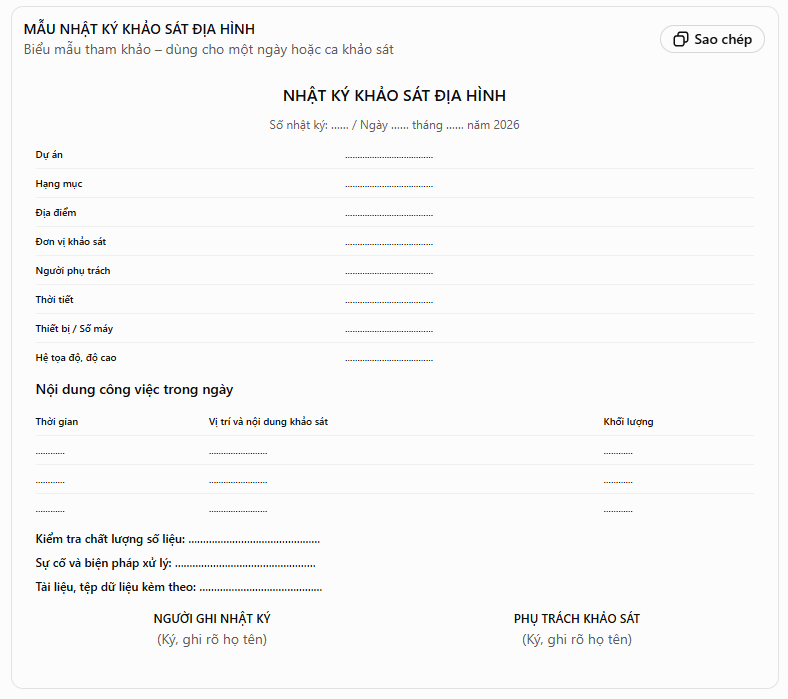

2. Mẫu nhật ký khảo sát địa hình tham khảo năm 2026



Lưu ý: Đây là biểu mẫu đề xuất, không phải mẫu biểu bắt buộc áp dụng thống nhất cho mọi dự án năm 2026. Khi lập hồ sơ chính thức, cần đối chiếu nhiệm vụ khảo sát, phương án kỹ thuật được phê duyệt, hợp đồng và yêu cầu quản lý chất lượng của công trình.

3. Hướng dẫn ghi nhật ký khảo sát địa hình

Để nhật ký có giá trị sử dụng trong quản lý chất lượng, nội dung ghi chép phải phản ánh đúng hoạt động thực tế, tránh ghi chung chung hoặc bổ sung thông tin không có căn cứ.

Nội dung

Cách ghi đề xuất

Thời gian

Ghi ngày, giờ bắt đầu và kết thúc

Vị trí

Ghi khu vực, tuyến, lý trình hoặc mã trạm

Nhân sự

Ghi họ tên và nhiệm vụ từng người

Thiết bị

Ghi tên, model, số máy nếu có

Công việc

Ghi phương pháp đo, nội dung thực hiện

Khối lượng

Ghi số điểm, chiều dài tuyến hoặc diện tích

Kiểm tra

Ghi kết quả kiểm tra thiết bị và số liệu

Sự cố

Mô tả sự cố, thời điểm và cách xử lý

Dữ liệu

Ghi tên tệp đo, thư mục hoặc mã lưu trữ

Ví dụ ghi nhật ký khảo sát thực tế

Ngày khảo sát: 15/10/2026

Công trình: Khảo sát địa hình khu đất xây dựng nhà xưởng (ví dụ minh họa)

Thời tiết: Trời nắng, không mưa

Thiết bị: Máy GNSS RTK và máy toàn đạc điện tử

Nội dung: Kiểm tra điểm khống chế, đo chi tiết địa hình, đo mép đường và các vị trí thay đổi cao độ

Khối lượng: 185 điểm chi tiết, 4 điểm khống chế được kiểm tra

Kiểm tra chất lượng: Đối chiếu các điểm kiểm tra theo phương án kỹ thuật

Ghi chú: Dữ liệu được lưu theo mã công trình và ngày khảo sát

Thông tin và khối lượng trên chỉ mang tính minh họa, không phải số liệu của một công trình thực tế.

4. Các lưu ý khi sử dụng mẫu năm 2026

Nhật ký nên được ghi ngay trong ngày làm việc, có khả năng đối chiếu với dữ liệu gốc và được lưu cùng hồ sơ khảo sát. Đối với khảo sát GNSS RTK, nên ghi thêm phương thức hiệu chỉnh, trạng thái nghiệm và kết quả kiểm tra điểm khống chế. Đối với máy toàn đạc, nên ghi thông tin trạm máy, điểm định hướng và kiểm tra đo. Đối với máy thủy bình, cần lưu các tuyến đo cao, kết quả kiểm tra và sai số khép khi có yêu cầu.

Về căn cứ pháp lý, có thể tham khảo Nghị định 175/2024/NĐ-CP về quản lý hoạt động xây dựng và các quy định liên quan đến khảo sát xây dựng, đồng thời áp dụng tiêu chuẩn kỹ thuật, nhiệm vụ khảo sát và phương án khảo sát được phê duyệt. Không nên coi biểu mẫu minh họa là mẫu pháp định bắt buộc khi chưa đối chiếu yêu cầu của dự án.
